Force majeure kan gi entreprenører rett til fristforlengelse i byggeprosjekter når uforutsette hendelser utenfor deres kontroll gjør det umulig å oppfylle kontrakten. Men hva betyr det i praksis, og hvilke krav må oppfylles?
Hovedpunkter:
- Force majeure gjelder kun ved hindringer som er utenfor kontroll, uforutsigbare og umulige å unngå.
- Eksempler inkluderer naturkatastrofer, krig, pandemier og myndighetspålegg.
- Entreprenører får ofte fristforlengelse, men sjelden økonomisk kompensasjon.
- Varsling må skje innen 2–4 dager etter hendelsen for å beholde rettigheter.
Les videre for en praktisk gjennomgang av hvordan force majeure fungerer i byggekontrakter, hvilke regler som gjelder, og hvordan du kan håndtere slike situasjoner.
Force majeure i norske standardkontrakter
Norske standardkontrakter som NF 15 (Norsk Fabrikasjonskontrakt) og NTK 25 (Norsk Tilvirkningskontrakt) er mye brukt i komplekse prosjekter innen produksjons- og offshoreanlegg. Begge kontraktene bygger på de samme vilkårene for force majeure som tidligere nevnt: hindring, mangel på kontroll, uforutsigbarhet og uunngåelighet.
Hvordan NF 15 og NTK 25 håndterer force majeure
Forskjellen mellom disse kontraktene ligger hovedsakelig i ansvarsfordelingen. NTK 25 gjelder totalentrepriser der entreprenøren har ansvar for både design og produksjon, mens NF 15 brukes for fabrikasjon basert på byggherrens design. Dette påvirker hva som regnes som innenfor entreprenørens "kontrollsfære".
Ved force majeure gis entreprenøren fristforlengelse for å unngå dagmulkt, men det gis ikke økonomisk kompensasjon. Begge parter må selv dekke ekstrakostnader som oppstår på grunn av hendelsen.
Varslingsfristen er strengt regulert: Den rammede parten må varsle skriftlig innen 2–4 dager etter at hindringen oppstår. Charlotte Kirkeby Nordengen fra Advokatfirmaet Alver AS påpeker:
Krav om fristforlengelse må varsles uten ugrunnet opphold, og deretter også spesifiseres uten ugrunnet opphold når det er grunnlag for det. Hvis ikke tapes kravet.
Denne praksisen reflekterer de praktiske utfordringene entreprenører møter når uforutsette hendelser oppstår.
Typiske hendelser og varslingskrav
Force majeure-hendelser kan inkludere naturkatastrofer, pandemier, krig, streik, importforbud og plutselige offentlige restriksjoner. Geopolitiske endringer, som tarifføkninger, anses derimot som forutsigbare for kontrakter inngått etter 2025.
Presis varslingsprosess er avgjørende i slike situasjoner. Varsling må skje skriftlig innen 2–4 dager etter at hendelsen oppstår, og krav om fristforlengelse må spesifiseres så snart omfang og varighet er kjent. Entreprenøren har også ansvar for å undersøke alternative løsninger, som å bruke andre leverandører eller transportruter, før eller samtidig med at kravet fremmes. Dokumentasjon av slike forsøk er viktig for å vise at hendelsen faktisk var uunngåelig.
Hvordan force majeure påvirker byggeprosjekter

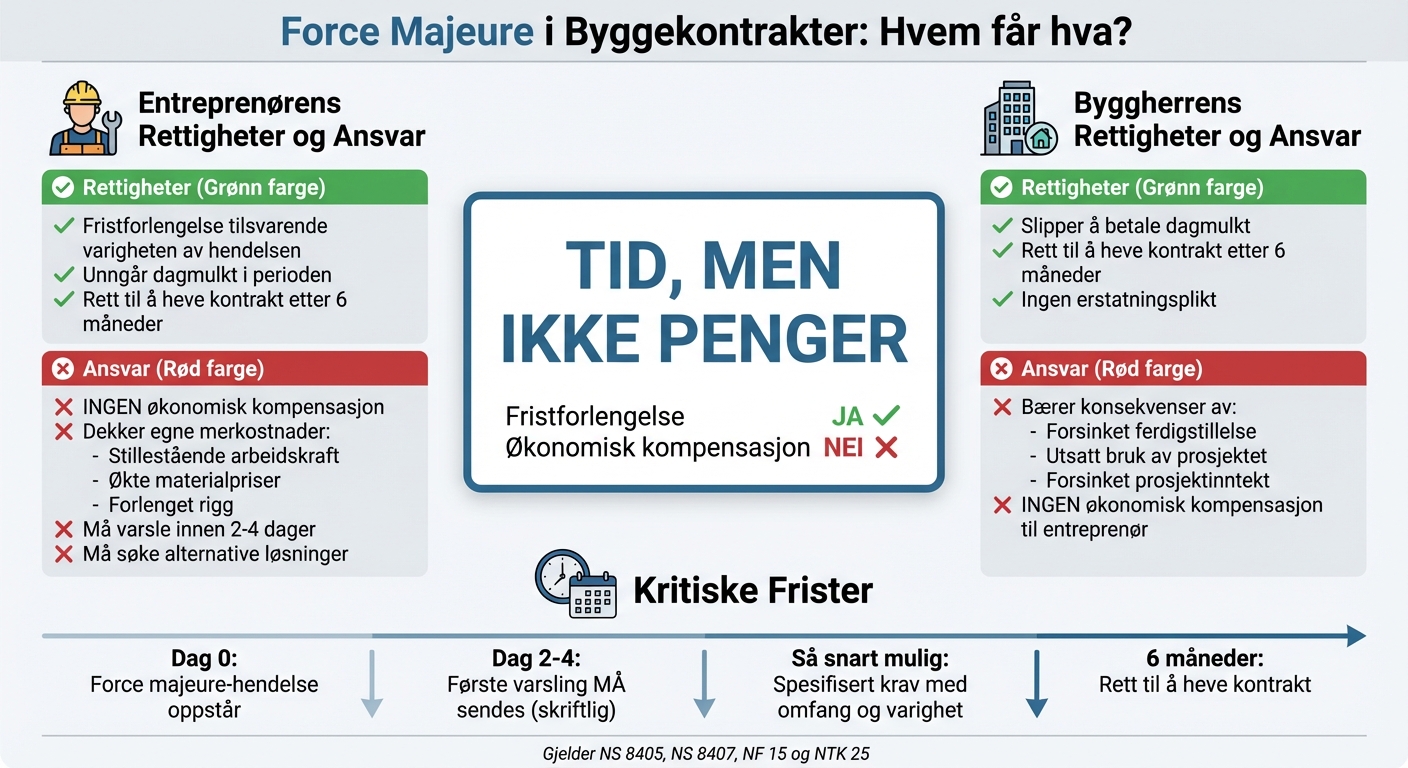

Force majeure i byggekontrakter: Rettigheter og økonomisk ansvar
Når force majeure inntreffer, får det direkte konsekvenser for både tidsplaner og økonomi i byggeprosjekter. Kontraktene gir begrensede rettigheter, og partene må ofte selv dekke sine respektive kostnader. La oss se nærmere på hvordan dette utspiller seg i praksis.
Forsinkelser og fristforlengelse
Ifølge de norske standardkontraktene NS 8405, NS 8407 og NS 8406 har entreprenøren rett til fristforlengelse som tilsvarer varigheten av force majeure-hendelsen. Dette betyr at dagmulkt ikke påløper i perioden hvor entreprenøren er forhindret fra å utføre arbeidet. På denne måten unngår entreprenøren økonomiske sanksjoner for forsinkelser som ligger utenfor deres kontroll.
Fristforlengelse gis kun dersom hindringen er uforutsigbar og ikke kan håndteres uten uforholdsmessig stor innsats. Entreprenøren har også en plikt til å gjøre det som er mulig for å redusere konsekvensene, som å finne alternative leverandører. Det er viktig å dokumentere slike tiltak for å vise at forsinkelsen var uunngåelig.
Hvis en force majeure-situasjon varer i mer enn seks måneder, kan begge parter ha rett til å heve kontrakten uten at det utløser erstatningsansvar. Dette er regulert blant annet i NS 8407 punkt 45, og gir en form for sikkerhet i langvarige og uforutsigbare situasjoner.
Hvem betaler når force majeure inntreffer
Hovedregelen for force majeure er prinsippet om "tid, men ikke penger". Entreprenøren får altså fristforlengelse, men ikke kompensasjon for ekstra kostnader. Charlotte Kirkeby Nordengen fra Advokatfirmaet Alver AS forklarer:
Bestemmelsen om force majeure, slik den er regulert i både NS 8405 og NS 8407, gir imidlertid ikke rett på økt vederlag.
Dette innebærer at entreprenøren selv må dekke merkostnader som stillestående arbeidskraft, økte materialpriser og forlenget rigg. Samtidig må byggherren bære konsekvensene av forsinket ferdigstillelse og utsatt bruk av prosjektet.
Kraftige økninger i materialpriser regnes vanligvis ikke som force majeure, med mindre kontrakten har en spesifikk klausul for prisjustering eller indeksregulering. Entreprenøren forventes derfor å håndtere denne prisrisikoen. Selv om det finnes en mulighet for å påberope seg avtaleloven § 36 om "urimelighet", er dette en høy terskel som sjelden fører frem i retten.
| Økonomisk element | Hvem bærer kostnaden? | Grunnlag |
|---|---|---|
| Dagmulkt | Byggherren (frafalt for entreprenøren) | NS 8405 / NS 8407 |
| Økte materialkostnader | Entreprenøren (med mindre indeksert) | Prisrisiko-prinsippet |
| Stillestående arbeidskraft/rigg | Entreprenøren | Force majeure (kun tid) |
| Forsinket prosjektinntekt | Byggherren | Force majeure-prinsippet |
Eksempler på force majeure i norsk byggebransje
Force majeure i byggebransjen kan være utfordrende å definere i praksis, men konkrete eksempler gir en bedre forståelse av hvordan slike situasjoner håndteres. I Norge er det både naturhendelser og myndighetspålegg som ofte utløser force majeure-rettigheter. Konsekvensene avhenger imidlertid av hva slags hendelse det er snakk om.
Ekstremvær og naturkatastrofer
Ekstremvær er en klassisk situasjon som kan utløse force majeure. Dette inkluderer hendelser som flom, ekstrem nedbør, storm og ras som gjør det umulig å fortsette arbeidet. Det er imidlertid viktig at slike hendelser er uvanlige for det aktuelle stedet og årstiden. For eksempel vil vanlig vinterkulde eller regn i Bergen sjelden kvalifisere.
Når ekstremvær inntreffer, kan entreprenøren få forlenget tidsfrister tilsvarende perioden arbeidet ble hindret, forutsatt at dette kan dokumenteres. Charlotte Kirkeby Nordengen fra Advokatfirmaet Alver AS forklarer:
Her er regelen at partene gis fristforlengelse dersom fremdriften av deres forpliktelser hindres av forhold utenfor deres kontroll.
I tillegg til ekstremvær kan også myndighetspålegg spille en stor rolle i force majeure-situasjoner.
Myndighetspålegg og lovpålagte restriksjoner
COVID-19-pandemien er et godt eksempel på hvordan myndighetspålegg kan føre til forsinkelser i byggeprosjekter. I Norge førte karantenekrav, reiseforbud og smitteverntiltak til betydelige forsinkelser.
I en dom fra desember 2021 i Follo og Nordre Østfold ble en forsinkelse på 40 dager klassifisert som force majeure, med tilhørende fristforlengelse. I tillegg ble 20 dager tilskrevet karantenetiltak. Dette ga entreprenøren rett til fristforlengelse og økonomisk kompensasjon i henhold til NS 8407 punkt 15.2.
En viktig faktor er at hendelsen må ha vært uforutsigbar på tidspunktet kontrakten ble inngått. Dersom en kontrakt ble signert etter at pandemien allerede var kjent, vil den normalt ikke kvalifisere som force majeure for det prosjektet. Som Charlotte Kirkeby Nordengen bemerker:
Entreprenøren må merke seg at leveringsproblemer... ikke uten videre er å anse som en uforutsett hendelse dersom kontrakten ble inngått etter [hendelsen].
Andre typer myndighetspålagte restriksjoner som kan utløse force majeure, inkluderer midlertidige utslippskrav, byggestopp på grunn av arkeologiske funn, eller forbud mot bestemte arbeidsmetoder som innføres etter kontraktsinngåelse.
Disse eksemplene viser hvordan prinsippene om hindring, kontroll, uforutsigbarhet og uunngåelighet kan anvendes i praksis i byggeprosjekter.
Hvordan håndtere force majeure i byggekontrakter
Effektiv håndtering av force majeure krever både godt utformede kontraktsklausuler og rask oppfølging når uforutsette hendelser oppstår. Både entreprenører og byggherrer må være forberedt på å dokumentere, kommunisere og minimere konsekvensene av slike situasjoner.
Utforme tydelige force majeure-klausuler
For å sikre at force majeure-klausuler fungerer som de skal, må kontrakten inneholde klare og spesifikke bestemmelser. En solid klausul bør liste opp spesifikke hendelser, som for eksempel myndighetspålegg, sanksjoner, import- eller eksportforbud, eller ekstraordinære prisøkninger. Dette eliminerer usikkerhet og uenigheter.
Det er også viktig å inkludere presise varslingsfrister. I stedet for vage uttrykk som «innen rimelig tid», bør det spesifiseres at første varsel må sendes innen 2–4 dager etter hendelsen. Et mer detaljert krav med dokumentasjon bør leveres så snart konsekvensene av forsinkelsen er kjent. Som Charlotte Kirkeby Nordengen fra Advokatfirmaet Alver AS påpeker:
Terskelen for å påberope seg force majeure er høy. Dersom vilkårene er oppfylt, har entreprenøren krav på fristforlengelse, det vil si at dagmulkt ikke løper i perioden hindringen varer.
En annen viktig del av klausulen er retten til å heve kontrakten hvis situasjonen vedvarer over en viss periode, for eksempel 6 måneder. Dette gir begge parter mulighet til å avslutte kontrakten uten erstatningsansvar, noe som reduserer risikoen for konflikter.
Rask handling og dokumentasjon
Når en force majeure-hendelse oppstår, er det avgjørende med rask varsling. Dette må skje både oppover i kontraktskjeden til byggherren og nedover til underleverandører for å sikre juridisk beskyttelse. Laila Kristjansson fra Magnus Legal understreker:
Dersom du først sender et generelt varsel uten å spesifisere hvor lenge hindringen varer, må du følge opp så raskt som mulig med et spesifisert krav når du har oversikt over forsinkelsens omfang.
Detaljert dokumentasjon er kritisk. Før en logg som inkluderer startdato for hendelsen, hvordan den påvirker fremdriften, hvilke kostnader som oppstår, og hvilke tiltak som er gjort for å redusere skaden. Dette kan omfatte innhenting av tilbud fra alternative leverandører, vurdering av andre arbeidsmetoder, og kommunikasjon med relevante myndigheter.
I tillegg har begge parter en plikt til å begrense skaden. Det er ikke nok å konstatere at en hindring foreligger – entreprenøren må aktivt utforske løsninger, som å bruke alternative leverandører eller justere arbeidsplaner. Domstolene vil vurdere både hvordan varslingsrutinene er fulgt og hvilke tiltak som er iverksatt for å redusere konsekvensene av situasjonen.
Avsluttende tanker
Force majeure i byggekontrakter dreier seg om god forberedelse, rask varsling og grundig dokumentasjon. Det er høye krav for å kunne påberope seg force majeure – de fire kriteriene må være oppfylt. Økonomiske endringer, som prisøkninger, oppfyller sjelden kravene alene. Det må foreligge en fysisk eller juridisk hindring som gjør levering umulig. Disse strenge kravene danner grunnlaget for de praktiske konsekvensene og tiltakene som følger av force majeure.
For kontrakter inngått i 2026 er mange geopolitiske hendelser, som handelskriger og tollsatser, ofte forutsigbare. Heidi Daaland fra Lexolve forklarer:
For nye kontrakter vil det derfor være svært vanskelig å påberope seg tollsatser som force majeure fordi risikoen er kjent.
Rask varsling er helt sentralt. I henhold til NS 8405 og NS 8407 må du varsle «uten ugrunnet opphold», noe som i praksis betyr innen 2–4 dager. Hvis du ikke varsler i tide, kan du miste retten til fristforlengelse og risikere erstatningsansvar for skader som kunne vært unngått. Varslingen må skje både oppover til byggherren og nedover til underleverandørene for å sikre at hele kontraktskjeden er beskyttet. Dette viser hvor viktig det er med tydelige kontraktsklausuler som adresserer kjente risikoer.
Moderne kontrakter bør inkludere detaljerte klausuler som tar høyde for kjente risikoer og fastsetter klare tidsrammer for kontraktheving – ofte mellom 3 og 6 måneder. Det kan være lurt å spesifisere konkrete hendelser som myndighetspålegg, sanksjoner og tollendringer, samt innlemme «hardship»-klausuler for situasjoner der prosjektet blir betydelig dyrere.
Entreprenører og byggherrer må også dokumentere og iverksette tiltak for å minimere konsekvensene. Det er ikke nok å bare påpeke hindringen – det forventes at du aktivt søker alternative leverandører, justerer arbeidsplaner og dokumenterer alle tiltak som er gjort. Domstolene legger vekt på både hvor raskt det ble varslet og hvilke konkrete tiltak som ble tatt for å redusere skadevirkningene.
Til syvende og sist viser dette hvor avgjørende det er med godt utformede kontrakter og rask, presis håndtering for å navigere force majeure i byggeprosjekter.
FAQs
Hva må dokumenteres for å få fristforlengelse ved force majeure?
For å få en fristforlengelse ved force majeure, må du kunne dokumentere at en uforutsett hendelse, som ligger utenfor partenes kontroll, har inntruffet. Videre må du vise at denne hendelsen faktisk hindrer eller forsinker gjennomføringen av kontrakten. Det er også viktig å forklare hvordan hendelsen påvirker prosjektet, med særlig fokus på tidsplanen.
Når kan jeg kreve penger i tillegg til fristforlengelse?
Hvis det oppstår kostnadsøkninger på grunn av forhold utenfor din kontroll, som krig eller sanksjoner, kan du ikke bare kreve fristforlengelse, men også økonomisk kompensasjon. For å gjøre dette må du dokumentere at disse økningene representerer merkostnader, enten de skyldes forsinkelser eller prisstigninger.
Hva skjer hvis jeg varsler for sent (etter 2–4 dager)?
Varsler du for sent, altså etter 2–4 dager, kan du risikere å miste retten til fristforlengelse ved force majeure. Dette kan få alvorlige konsekvenser, som forsinkelser og høyere kostnader i byggeprosjektet.
